新疆一批储能项目进度刷新

2024-12-03 22:14:31    来源: 天山网-新疆日报原创

  天山网-新疆日报讯(记者石鑫报道)当前,全年经济工作已进入决战决胜、全面收官的冲刺阶段。新疆一批储能项目进度不断刷新,为新能源产业发展注入动力。

  11月30日,新疆生产建设兵团单体投运容量最大的光伏项目——第一师阿拉尔2GW光伏基地项目(一期)全容量并网发电成功。该项目装机容量达1000兆瓦,除了安装大面积光伏发电设备,还配套建设1座装机容量为250兆瓦/1000兆瓦时的储能电站。项目建成后,平均年上网电量为12.2亿度,相当于每年可节约标准煤39万吨。

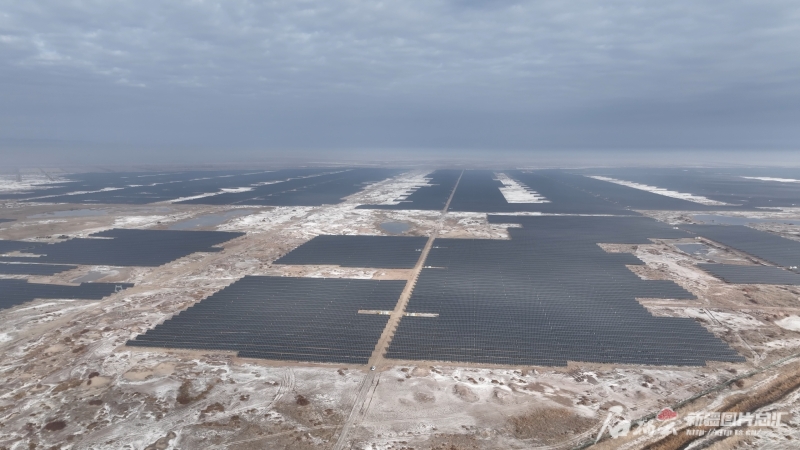

第一师阿拉尔2GW光伏基地项目(一期)。方语菡 摄

  11月28日,昌吉国投阜康20万千瓦/80万千瓦时共享储能项目成功并网。该项目总投资9.65亿元,建有电池集装箱154套,PCS一体机77套,由1回220千伏线路接入鲁能银涛光伏汇集站并入电网。

  作为新疆第一批独立新型储能项目之一,该项目填补了昌吉回族自治州共享储能项目空白,可为新能源电站提供租赁服务,实现大规模集中调度,将充分发挥储能电站在调峰、调频等方面的优势,有效促进新能源消纳,推动源网荷各端储能能力全面释放。

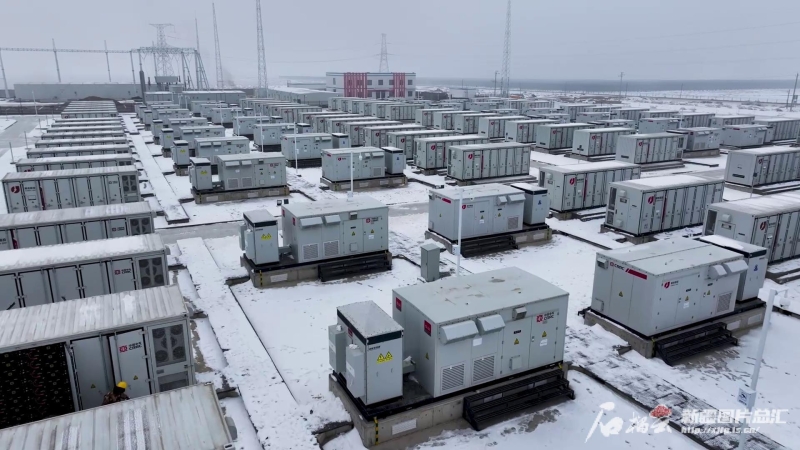

11月28日,昌吉国投阜康20万千瓦/80万千瓦时共享储能项目成功并网。李佳俊 摄

  此前的11月7日,目前新疆最大的电网侧构网型独立储能项目投运。该项目位于克孜勒苏柯尔克孜自治州阿克陶县,由博宏储能科技有限责任公司投资14亿元建设,共安装240台电池舱、120台交流升压一体机,总功率为30万千瓦,能够存储的总电量为120万千瓦时。构网型独立储能项目能够自主设定电压参数,增强电力系统的稳定性。

  目前,新疆超17个储能项目刷新进度,且多为4小时及以上长时储能项目,规模多聚集于800兆瓦时及以上。此外,新疆地区构网型储能需求大,特别是南疆地区。

  国网新疆电力有限公司统计,今年1月—8月,新疆电网储能新增247.85万千瓦/913.4万千瓦时,预计到年底储能装机规模达954.6万千瓦/3171.6万千瓦时。

(刊用本网站稿件,务经书面授权。未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。)
[责任编辑: 赵静 ]
营业执照注册号:91650102766838851Y
互联网新闻信息服务许可证:65120170002
增值电信业务许可证:新B2-20050008 新公网安备 65010202000013号
信息网络传播视听节目许可证:3108311 新ICP备11000096号
举报热线:0991-3532125 397469069@qq.com 涉未成年人举报电话:0991-3532125
Copyright :copyright: www.ts.cn All Rights Reserved 天山网 版权所有
