吐鲁番红山220千伏开关站以“最快速度”建成投运

2022年07月08日 21:56:18    来源: 天山网

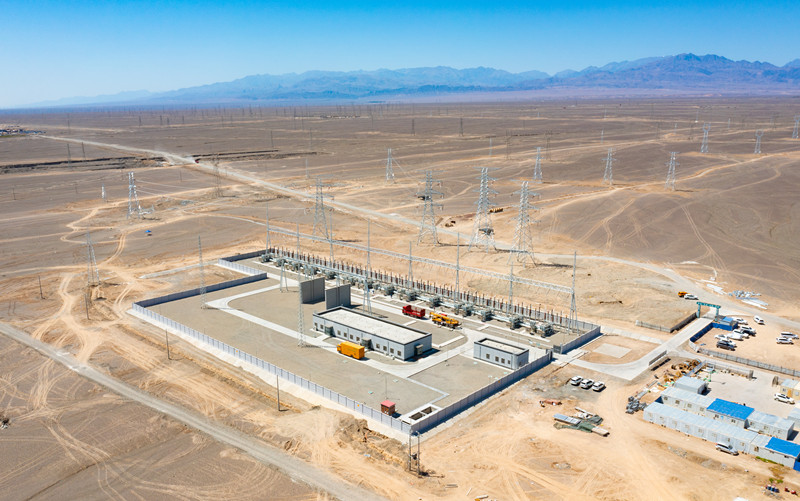

  天山网讯(通讯员陈瑶 胡晓武摄影报道)近日,在吐鲁番市鄯善县的戈壁上,炙热的阳光照射在一座仅3个月建成的变电站,它与211座铁塔数条银线组成的Y字型电网架构,在戈壁滩中孤高屹立、银光夺目,国网新疆送变电有限公司仅用三个月时间就高效建成并“护送”“超音速变电站”顺利投运,以“新送加速度”刷新了新疆国网建设的新记录。

  吐鲁番红山220千伏输变电工程总投资2.13亿元,包含4座变电站保护改造,4条220千伏线路、1座220千伏开关站。

  “我们集结施工建设精英,人数达到130余人。其次预判问题,规避时间差。”变电施工项目专责唐小平说。

  土建施工期在3月,低温对混凝土施工带来严峻考验。

  变电施工项目经理刘沛说,首次引入“装配式”围墙、防火墙,就是将成品构件像搭设积木一样组合在一起即可,比原计划提前15天完成土建部分的建设,这是首次运用在新疆电网220千伏级工程中。

  项目地处鄯善县紧邻十三间房大风区,4月大风沙尘天气频频光顾,此时正是安装开关站关键设备——户外气体绝缘组合电器(GIS)的关键时期,GIS设备对环境温度、湿度、现场洁净度等要求非常高。

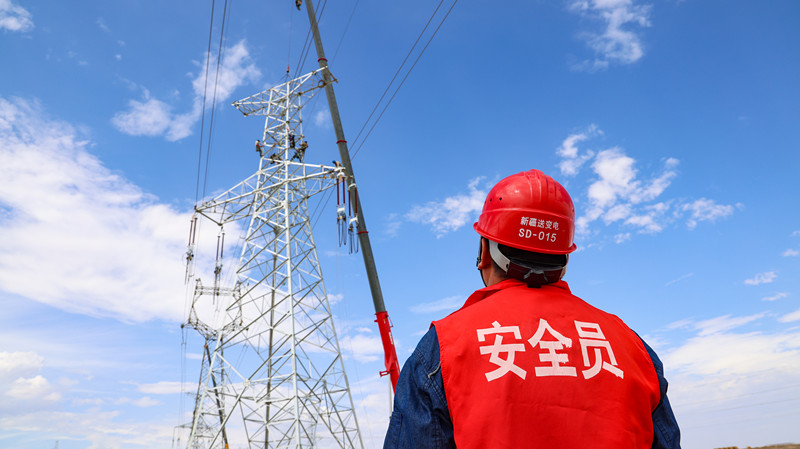

  “与其对抗,不如顺其自然。”变电施工项目经理刘沛说:“党员突击队在此时起到关键性作用,突击队以攻克难点为前提,反复讨论,多方协调联系,成功获取每小时更新的气象预测信息,根据天气情况,随时调整作业时段和内容,保证设备安全的同时也高效完成建设任务。”

  “不到一个月的时间完成了同规模变电站4个月才能完成的调试任务。在最后冲刺阶段5天5夜完成与省调、地调遥控等共计5300点的信息核对。”调试项目经理贾天同在变电站送电成功12小时后激动地说。

  随着变电站的投运、柯硅Ⅰ、Ⅱ线以“π”形接入红山开关站线路工程已成功送电,实现红山开关站双电源供应,标志着吐鲁番红山220千伏输变电工程已完成第二阶段任务。

[责任编辑: 王荣 ]
营业执照注册号:91650102766838851Y
互联网新闻信息服务许可证:65120170002
增值电信业务许可证:新B2-20050008 新公网安备 65010202000013号
信息网络传播视听节目许可证:3108311 新ICP备11000096号
举报热线:0991-3532125 397469069@qq.com 涉未成年人举报电话:0991-3532125
Copyright :copyright: www.ts.cn All Rights Reserved 天山网 版权所有
